杉桥风电项目升压站倒送电一次调试成功

来源: 作者:电投公司 刘源 日期:2025-10-01

经过项目团队20小时连续奋战,9月30日凌晨5时,随着调度令下达,湖南能源集团电力投资有限公司(以下简称 “电投公司”)投资建设的衡阳县杉桥风电项目110kV升压站顺利实现倒送电一次调试成功,为项目全容量投产奠定了坚实基础。这标志着项目全面进入系统调试新阶段,为湘南新能源产业开发和集团电力产业发展写下生动注脚。

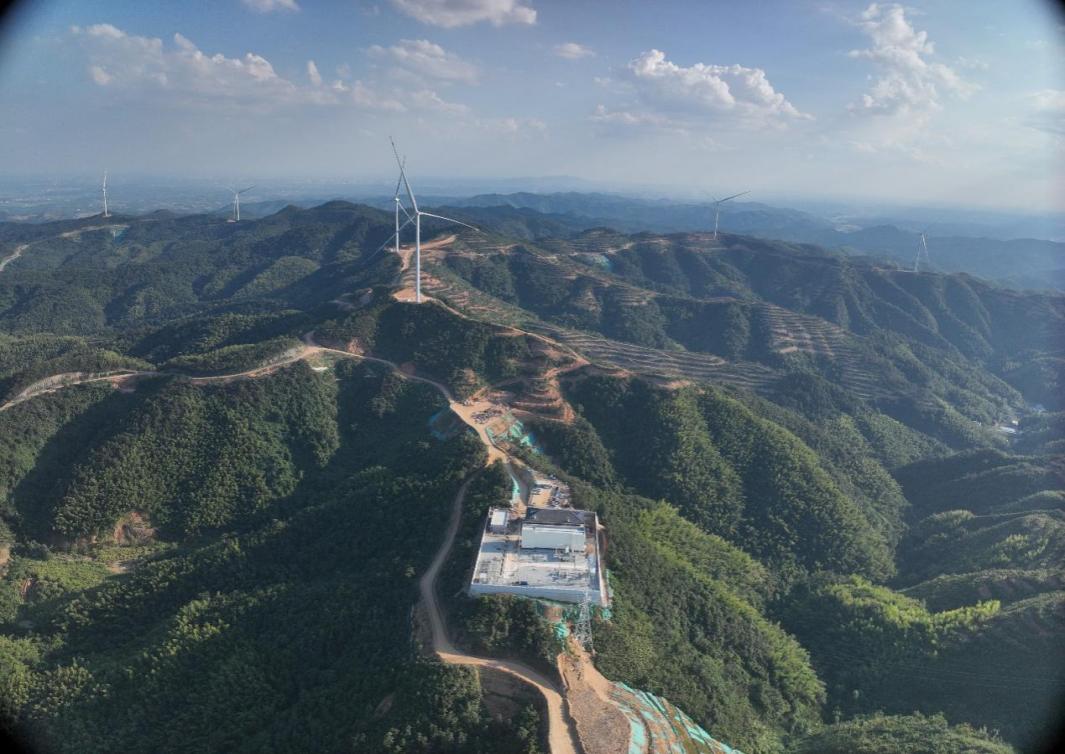

图片 1

打造“首战标杆” 填补区域空白

杉桥风电是集团服务湖南新型电力系统建设、优化湘南地区能源结构的重点项目。项目总装机规模50MW,安装10台单机容量5MW风力发电机组,配套建设一座110kV升压站,通过1回110kV架空线路接至110kV象山变电站。

作为电投公司成立后建成的首个风电项目,杉桥风电是电投公司挺进风电领域的“试金石”与“桥头堡”。通过该项目的建设实施,电投公司积累了风电开发经验,锻造专业团队,为后续规?;季质∧谛履茉床荡蛳铝思崾祷 ?/p>

该项目是当地首个开发建成的风电项目,打破了衡阳县域“零风电”的产业格局。项目投产后,年上网发电量可达1亿千瓦时,年均可节约标准煤3.20万吨、减少二氧化碳排放7.70万吨,将有力推动当地能源结构绿色低碳转型,为地方实现“双碳”目标提供核心支撑。此外,项目还将带动当地配套产业发展,实现生态效益、经济效益与社会效益的融合多赢。

砥砺攻坚破局 彰显电投速度

项目开工建设以来,始终面临着工期紧张、山地施工环境复杂、气象条件多变等多重考验。在衡阳市、县两级政府的统筹协调与大力支持下,在湖南能源集团党委的坚强领导下,电投公司及下属企业湖南能源集团衡阳发电有限公司始终秉持“攻坚克难、敢打必胜”的奋斗精神,以“保安全、保质量、保进度”为核心目标,挂图作战、倒排工期,统筹推进工程建设各项工作,最终提前2个月实现升压站倒送电成功,书写了湘南地区山地风电场建设的“电投速度”。

图片 1

冲刺全面投产 贡献电投力量

下一步,电投公司将坚决贯彻落实集团年度工作部署,集中优势资源推进风机动态调试、涉网试验等后续工作,全力以赴确保该项目尽快全容量投产,让“绿色电能”赋能地方发展。电投公司将以此为契机,进一步加强对省内优质新能源项目的投资布局,持续探索风电、光伏等清洁能源协同开发模式,为优化区域能源结构、服务集团高质量跨越式发展贡献更多“电投力量”。
